Полный комплекс работ по замене станков и подключении их к сетям электроснабжения.
Общая площадь ремонта - 200,8м2
Сроки выполнения работ - 2,0 месяца.
Начало строительства: сентябрь 2013 года.

1 этап. Демонтаж с предварительной разборкой старых станков.Срок-10 дней.

2 этап. Устройство монолитных фундаментов. Срок-10 дней.

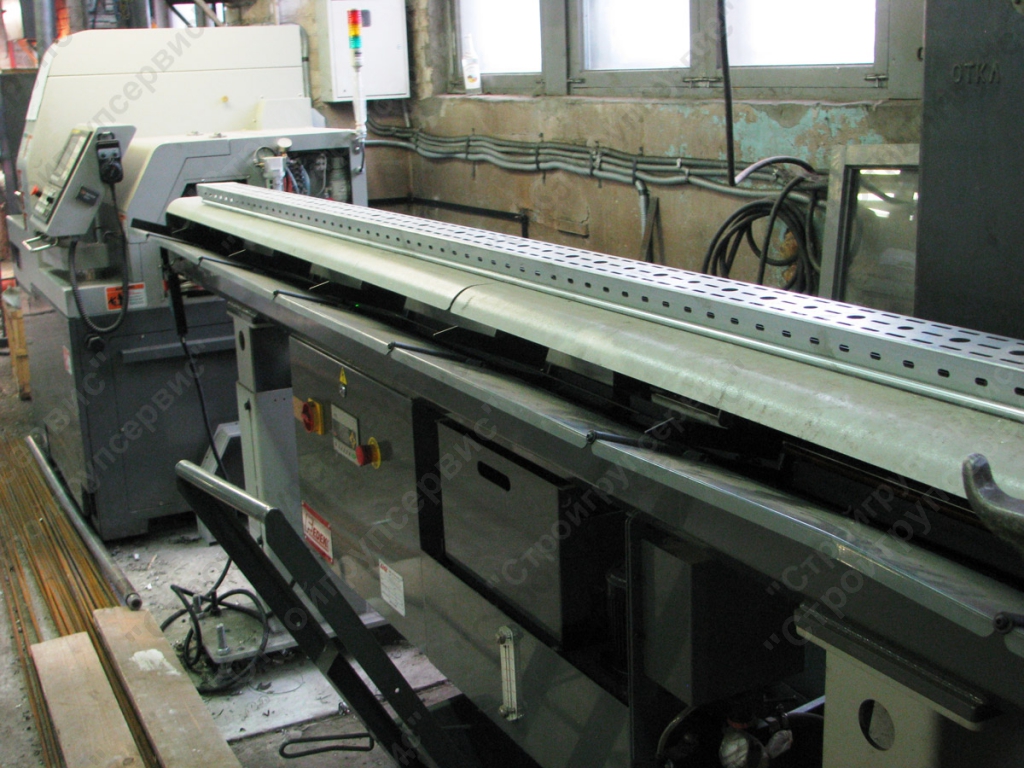

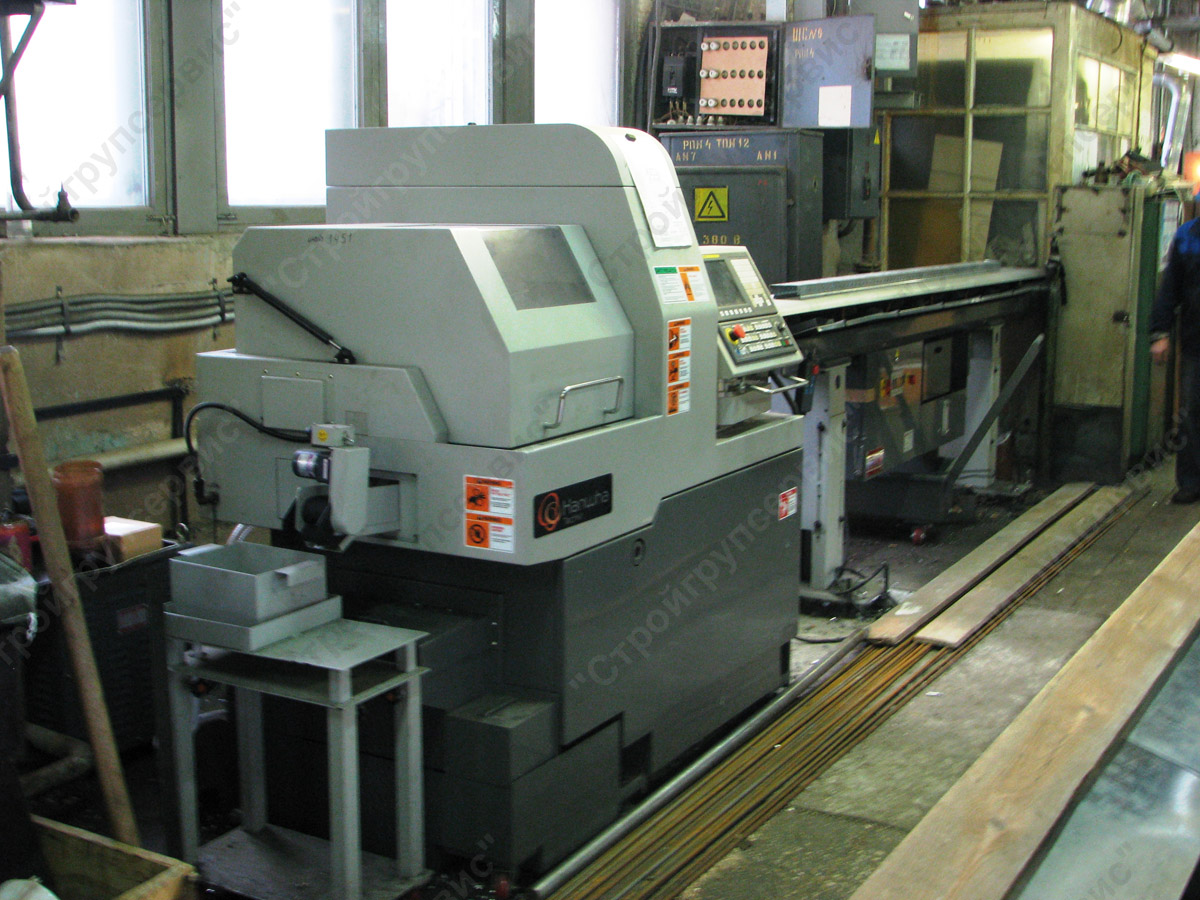

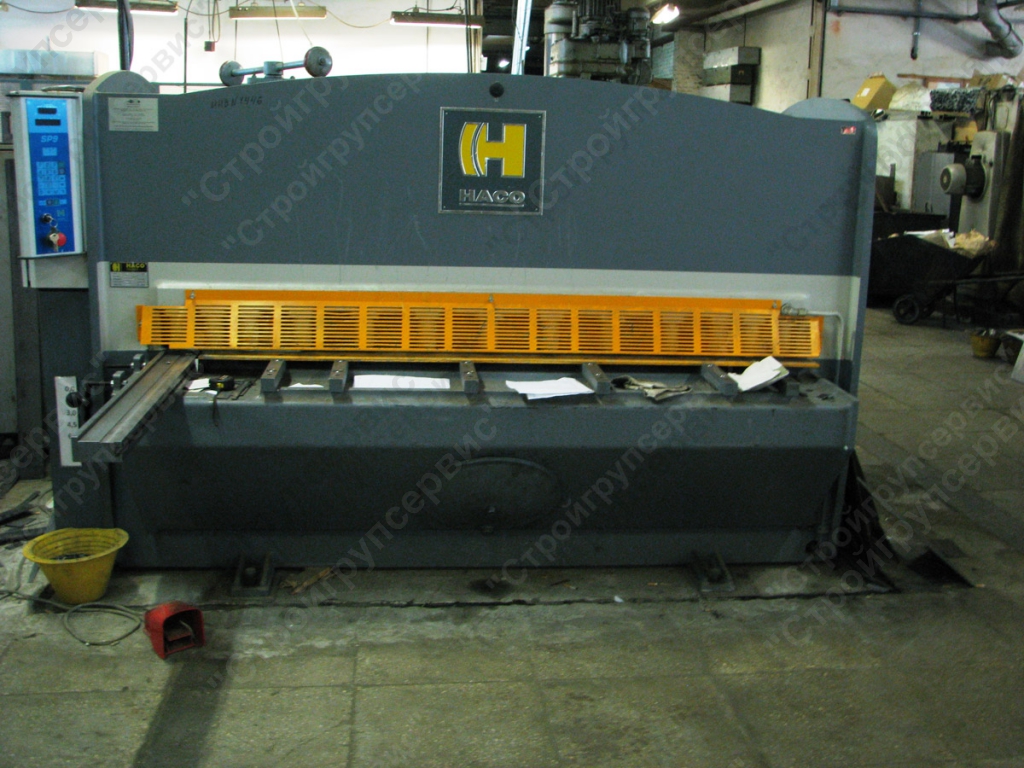

3 этап. Установка новых станков с креплением к фундаментам. Срок-20 дней.
4 этап. Подключение новых станков к сетям электроснабжения. Срок-5 дней.
