Капитальный ремонт административно-технического корпуса с надстройкой мансардного этажа.
Общая площадь ремонта - 2800,0 м2
Срок выполненя работ-175 календарных дней.

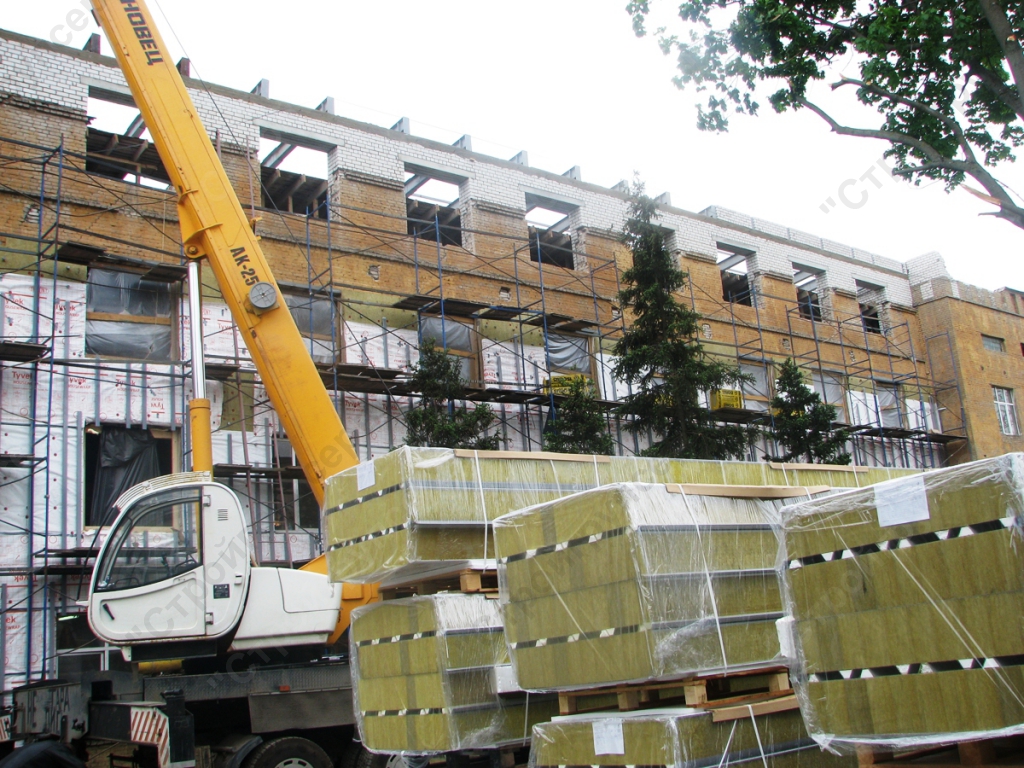

1.Разработка рабочей документации- 40 дней. 2.Демонтажные работы- 40 дней..

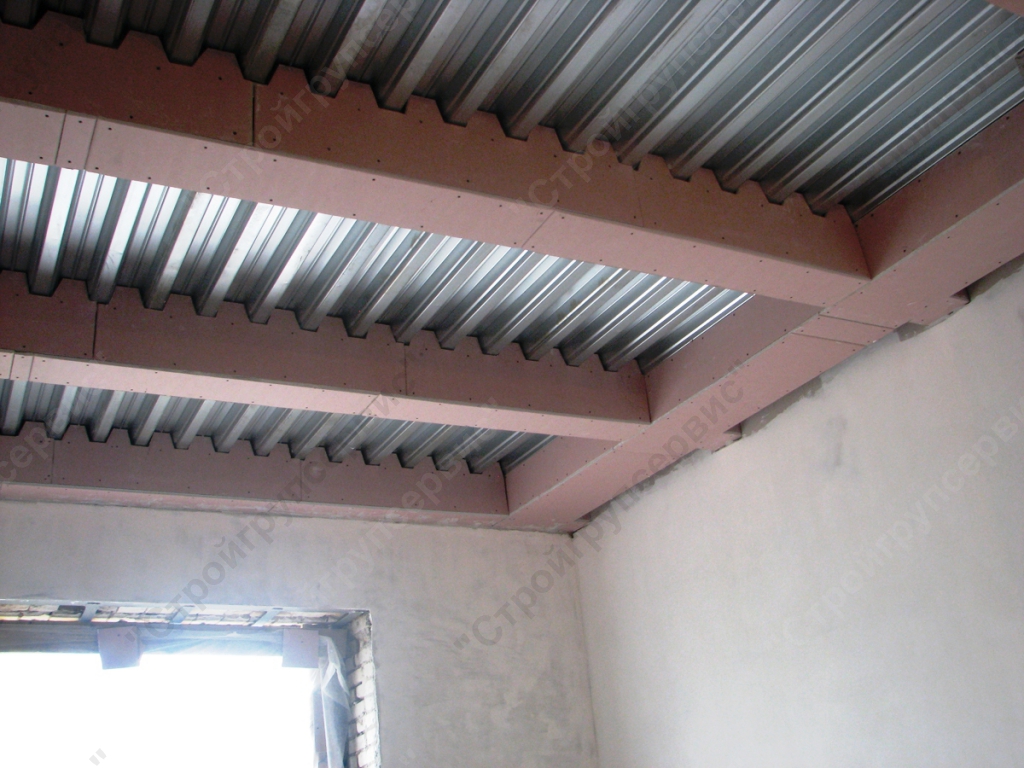

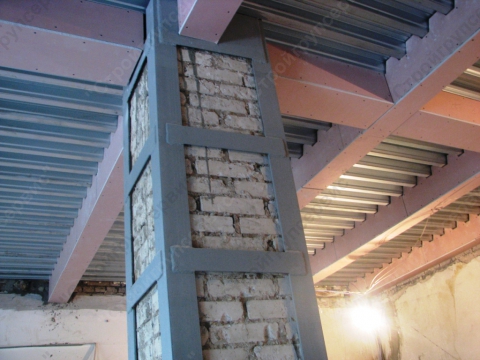

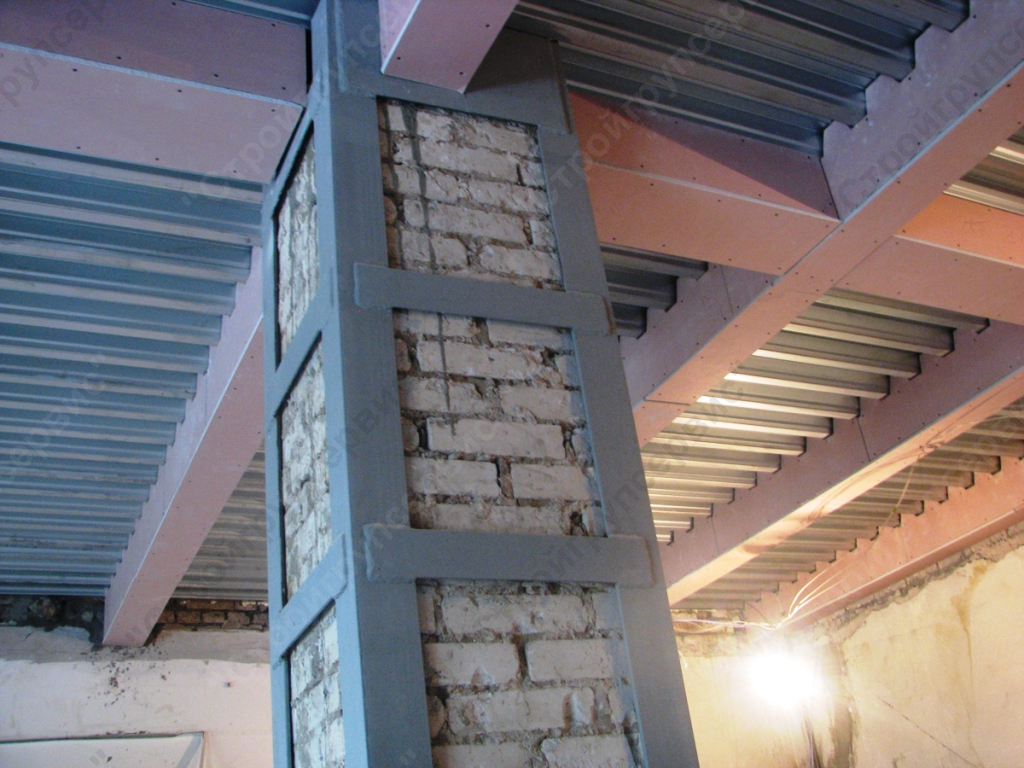

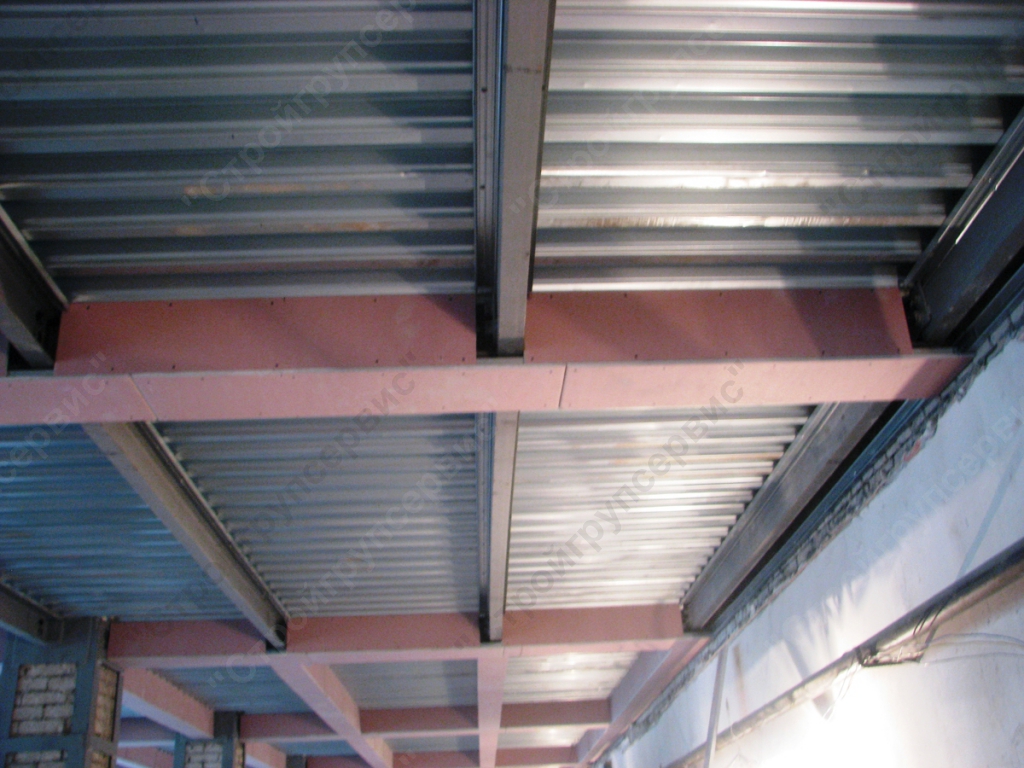

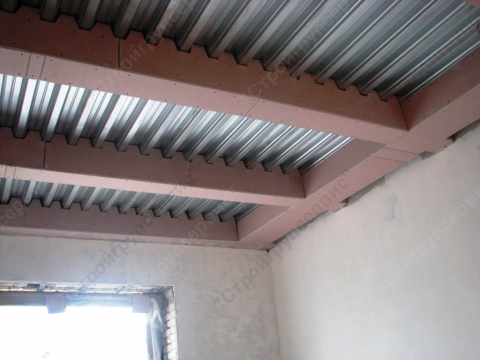

3.Монтаж перекрытий по металлическим балкам- 55 дня.. 4.Устройство мансардного этажа и кровли-55 дня.

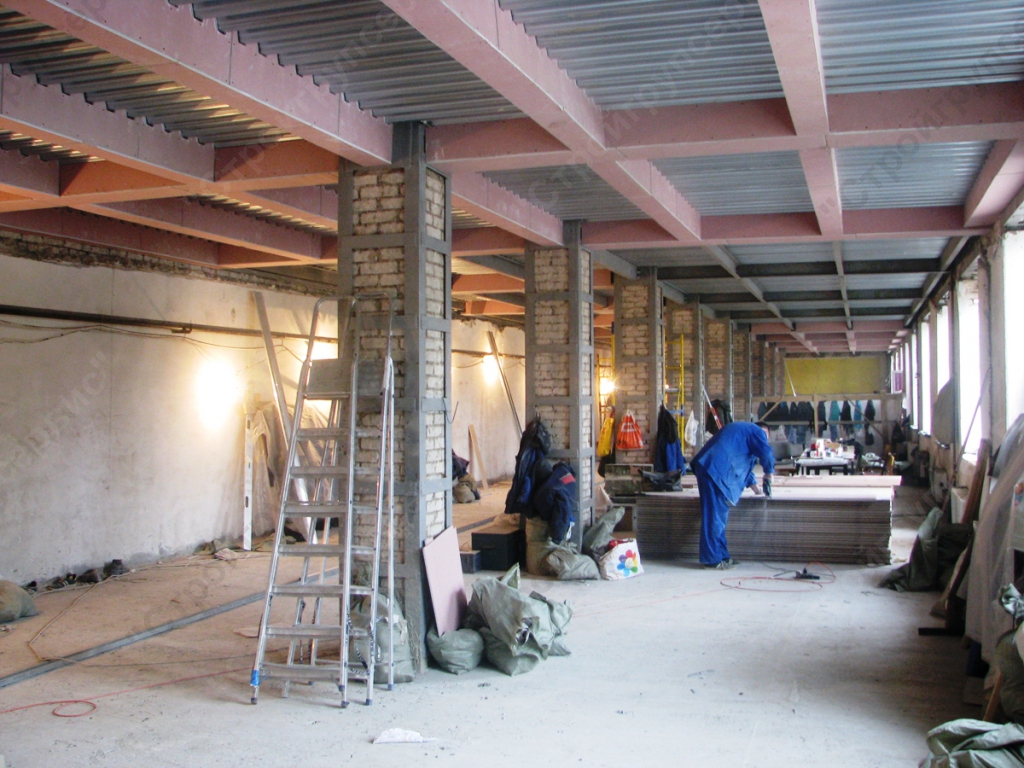

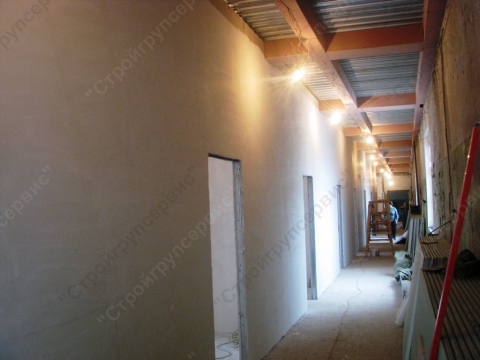

5.Монтаж лестничных маршей-40 дней.6.Устройство внутренних стенок и перегородок-40 дней.

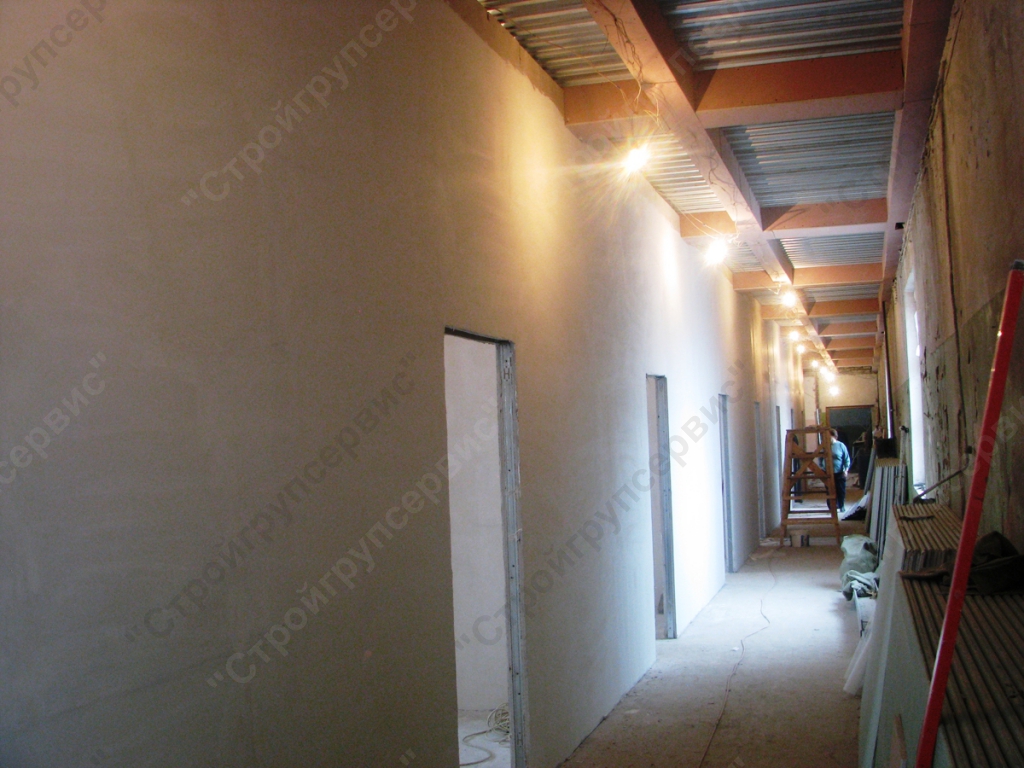

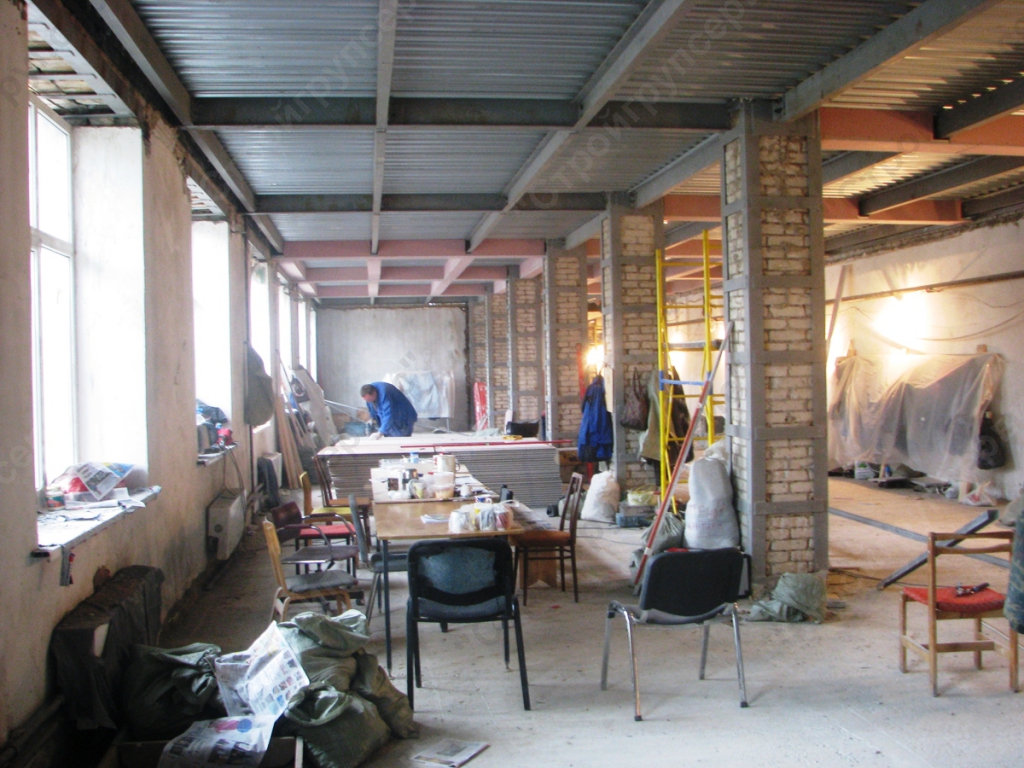

7.Монтаж оконных блоков-15дней.8.Внутренние и отделочные работы-90 дней..

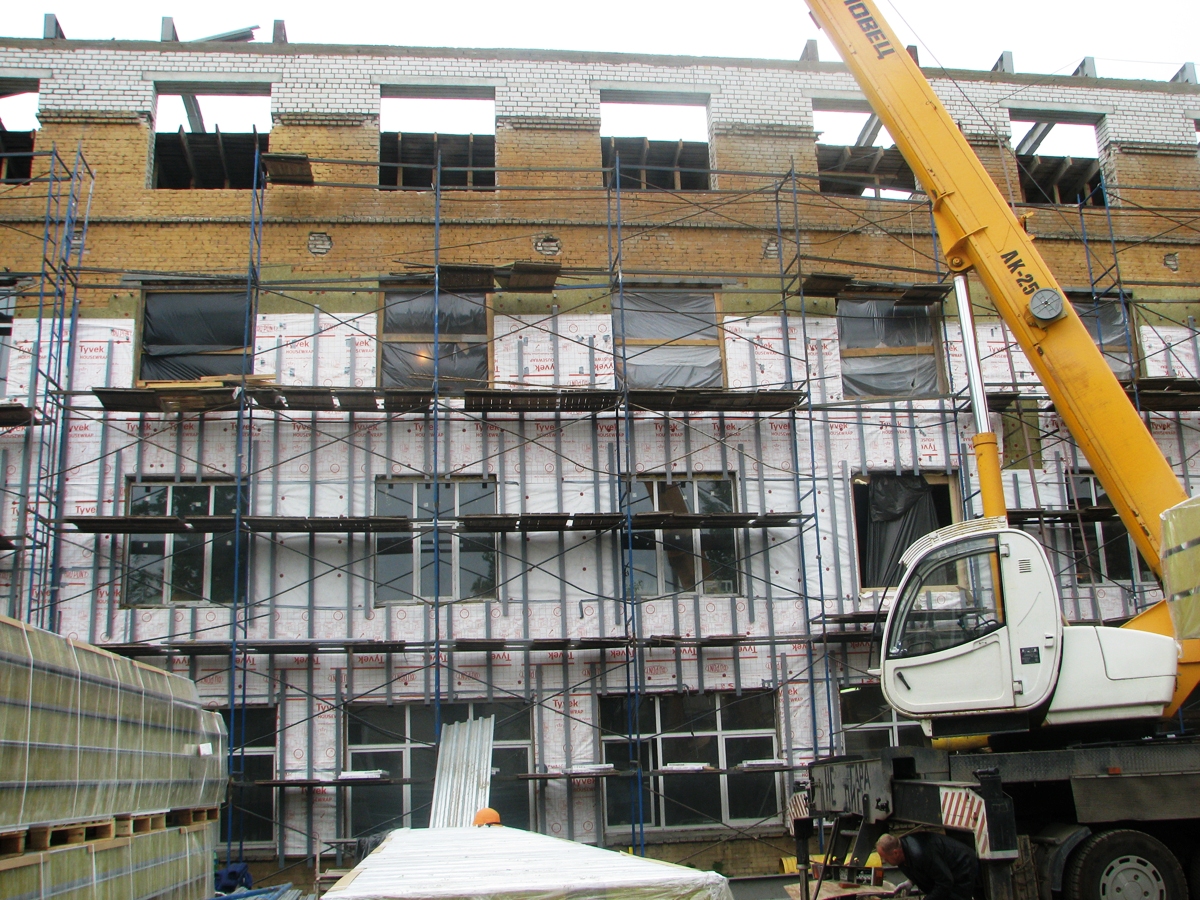

9.Устройство вентиллируемого фасада- 75 дней...10.Электромонтажные работы-60 дней.
11.Монтаж системы отопления-25дней.12.Монтаж системы водопровода-20 дней..
13.Мотаж охранно-пожарной сигнализации и пожарного водопровода-20 дней...14.Монтаж слаботочных систем-40 дней
